OpenAI正在新增一个能源技术岗位,同时在其不断增长的AI数据中心投资组合中扩展灵活负荷、发电和储能策略。
OpenAI正将能源规划纳入其数据中心开发组织内部,这表明电力技术和灵活计算正在融合为统一的基础设施策略。此举反映了更广泛的组织重组,以及专注于构建可重复的路径,以整合清洁电力、电网服务和跨项目计算调度。
该公司正在其工业计算组织内招聘一位清洁能源和新技术负责人,以评估清洁电力、先进储能、电网灵活性、低碳备用电源和效率技术。该岗位将负责新兴能源策略及其执行;根据可靠性、成本、碳排放、进度和韧性评估选项;并识别试点和可扩展的部署方法。

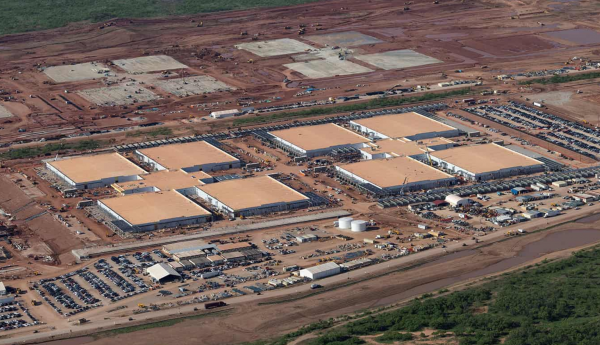

OpenAI对灵活性的日益重视已有公开先例。在Project Camellia(位于佐治亚州埃芬汉县计划中的3.2GW数据中心园区),该公司已承诺根据25年协议向Georgia Power提供高达1000MW的灵活需求响应。OpenAI表示,该设施将设计为在高峰需求期间居民用户受到影响之前主动降低电力消耗。1GW的承诺说明了该岗位可能评估的那种灵活性。OpenAI尚未表示该职位是否直接与Project Camellia或任何特定项目相关。
行业观察者表示,该岗位设在工业计算部门内很能说明问题。Persistence Analytics Group创始人Neil Osnato指出,关键转变是组织层面的:该岗位设在数据中心开发部门内,并对执行负责。他说,这些职责表明OpenAI正在发展内部能力,以确定哪些电力架构可以实际部署在其数据中心组合中,而不是将能源视为逐个项目采购决策。
此次招聘正值OpenAI数据中心运营发生变化之际。《华尔街日报》报道,于2025年3月加入OpenAI担任数据中心负责人的Chris Malone已离开公司。据TechCrunch报道,OpenAI表示已重组其基础设施组织,以支持其工作的规模和节奏,将职责分配给几位高管,包括领导数据中心团队的Uday Ruddarraju、领导数据中心建设和交付的Brent Mayo,以及领导数据中心工程的Spas Lazarov。
没有迹象表明清洁能源和新技术负责人岗位是Malone的替代者。
OpenAI继续扩大其工业计算组织,岗位涵盖已通电土地、电气基础设施、数据中心开发和物理基础设施的其他要素。
灵活性可增加容量
灵活AI负荷的潜在意义不仅仅在于降低高峰时段的电力消耗。
芝加哥大学研究员Chris Dunlap(其关于AI数据中心灵活性的预印本正在接受同行评审)估计,大型AI数据中心可提供约标称容量25%至40%的灵活性,具体取决于设施。
Dunlap表示,目前这些潜力基本上都不计入资源充足性。
他的分析考虑了多种机制,包括跨区域转移工作负载、延迟工作负载以及减缓或调节计算活动。
对于一个建模的500MW推理主导型设施,其基准线得出平均承诺深度约为39.8%。Dunlap强调,资源充足性——即在峰值时是否有足够的电力可用容量——主要是一个峰值容量问题,而非能源消耗问题。在他的模型中,一个以所述灵活性水平运行的10GW机群可提供低数千MW的容量。这不会消除区域容量短缺,但潜在容量不需要新建发电项目、并网排队位置或施工时间表。
Dunlap的估算是暂定的,因为其论文手稿仍在同行评审中。

协调是难点
Dunlap表示,核心挑战不是数据中心能否改变其用电量,而是多个站点如何协调这种行为。数据中心已展示了快速削减大量负荷的能力。但如果多个设施独立响应价格信号或紧急通知,总的结果可能产生新问题:一个区域的负荷消失,而非计划负荷出现在另一个区域。
Dunlap将计算在区域间的移动比作没有管理物理电力传输的调度和输电机制的区域间需求转移。“电力无法以有意义的数量从伊利诺伊州流向德克萨斯州,”他说。“但数据中心负荷可以通过光纤而非输电线路转移到那里。”这需要一个在单个数据中心运营商之上的实体——如RTO、聚合商或第三方——来协调转移。
随着参与度的增加,问题变得更加严重。Dunlap表示,如果转移的工作负载落在相同的受限地点,4GW的标称承诺不一定等同于4GW的可靠电网容量。
灵活负荷取决于位置
灵活AI设施的位置也影响其对电网的价值。
Abhijit Das的研究考察了灵活计算和电力系统约束,他指出可再生能源弃电往往发生在风能和太阳能资源集中的地方,而数据中心历史上遵循其他选址优先事项。一个选址在经常有剩余发电可用地区的灵活训练设施可以通过将计算转移到供应充裕的时段来吸收部分能源。
Das将该机制描述为像没有新线路的输电:通过移动计算在时间上转移能量,而非通过空间移动电力。但它并不消除输电约束。
Das说:“虚拟输电仅在灵活负荷物理上位于弃电区时才有效。弗吉尼亚州的集群无法吸收内布拉斯加州的弃风。为此你仍然需要线路。”
Das表示,另一个未解决的问题是获取识别可行场地所需的详细电网信息。虽然弃电数据通常是公开的,但确定特定变电站或输电母线能否承载新的大负荷通常需要详细的潮流分析和受限的规划信息。
仍未披露的内容
对于Project Camellia,1GW灵活负荷承诺是公开的,但关键条款——削减能持续多长时间、触发条件是什么、响应如何调度和衡量——尚未披露。这些细节将决定该承诺作为电网资源的价值。
Dunlap表示,公用事业公司需要可执行的负荷上限、性能测试和违约处罚,并将持续时间纳入认证中。他建议,承诺在可靠性事件期间保持在指定负荷以下的“固定服务等级”方法可能比基线方法更适合数据中心。依赖在设施间转移工作负载的承诺还需要考虑目的地站点重叠的容量。
(素材来自:OpenAI 全球储能网、新能源网、智算芯能前沿网综合)
