在很多人的固有认知里,只要手握充足风光绿电资源,就能打造出具备成本优势的智算中心。但当前产业实践释放出清晰信号:绿电是算力竞争力的必要条件,却绝对不是充分条件。

远景动力AIDC产品线联席总经理杨堃在行业论坛上提出一个核心判断:从绿电资源到真正的算力竞争力,中间隔着一整套需要打通的复杂系统。仅仅拥有风光资源,不去解决全链条系统层面的各类矛盾,再好的资源禀赋,也很难转化成稳定可用、经济可控的算力产能。
风光算力对接,三重错配形成现实阻碍
算电协同落地的难点,集中体现在供需特性、空间布局、建设迭代节奏这三重错配之上,也是行业项目落地最常踩坑的地方。
第一重,是供需特性错配。中国能源研究会首席专家刘亚芳谈到,风光新能源本身具备天然波动性,和算力负荷的匹配,会遭遇技术、市场、机制多重难题。全球能源互联网经济技术研究院高级研究员陈晨则从电网安全角度给出提醒,AIDC算力负荷和传统工业负荷完全不同,不仅要求不间断供电,还拥有超高密度、功率快速跳变的特点。GPU算力集群瞬间的功率波动,会直接冲击局部配电网,对电网稳定运行带来全新考验。
第二重,是空间布局错配。国内风光资源大多集中在西北、川西等区域,但算力业务的消费需求却集中在东部城市群,资源地和算力需求地天然割裂。中国电信研究院唐静提出“以网强算”思路,尝试通过算力调度,把计算任务就近分配到绿电充沛区域消纳新能源。四川雅砻江绿色算仓就是典型案例,将算力舱直接部署在水电站周边。不过这套模式落地门槛很高,高度依赖算力网络、分布式训练等底层技术支撑,很难在短时间内大范围复制。
第三重,建设与迭代节奏错配。杨堃指出,大型风光电站、电网配套这类电力基建,规划建设周期普遍长达12至24个月。反观现在的AI算力项目,交付周期已经压缩到6至9个月。两者建设节奏完全不同步。除此之外,算力硬件3-5年就要完成一轮迭代更新,而电力基础设施的服役周期长达10到20年。长周期电力资产和短周期算力资产并行运营,需要做好跨周期的统筹规划,否则很容易出现电力配套建好,算力设备已经迭代过时的资源浪费。
综合三重错配,杨堃总结出四大系统性挑战:供电可靠性、动态实时平衡、系统协调性与韧性、全生命周期经济性。这不是单一设备的技术问题,而是一套系统工程,也是制约绿电资源转化为算力产能的核心约束。

一体规划分期交付,破解算电协同矛盾
面对多重系统难题,行业逐渐形成共识:电力设施与算力基础设施必须统一规划、统一设计、统一管理、统一运维。依靠模块化、预制化建设,能源设施分节点、分容量并网,实现项目分期交付。
这套方案的核心逻辑是“一体规划、分期交付”。不需要一次性建成全部配套设施,在统一的顶层架构之下,分阶段落地供电、储能、冷却、算力资源,保证每一期项目内部各个系统容量相互匹配。能源接入、供电容量、算力扩容,在规划阶段就要同步统筹。架构设计还要兼顾电力资产、算力资产巨大的生命周期差异,提前预留升级空间,适配未来更高功率密度算力集群的扩容需求。
远景AI电力系统正是基于这套思路搭建,打通规划设计到实时运行调控的全流程。园区外部,依托天机气象预测、天枢调控策略,统筹风光出力、储能调度与电网支撑能力;园区内部,EnOS平台接入SST固态变压器等核心电力设备,实现供电、储能、冷却系统联动响应。
精准预测调度,抹平绿电与算力时差
高比例绿电落地AIDC,核心矛盾不在于全年发电量能否满足算力需求,而是算力业务需要运行的时刻,能不能稳定拿到可靠电力。风光发电随天气波动,而算力业务有着严格的SLA服务等级协议,任务交付时间刚性很强。

杨堃认为,电力出力预测是当前大量算电协同项目的短板。算力厂商在评估算电一体化方案时,首要关注的就是电力预测能力。如果无法完成新能源出力的实时预测与调度,算力调度就无从谈起。气象与新能源出力预测,已经成为算电协同项目必备的底层能力。
储能配置的成本取舍,同样高度依赖预测能力。储能配置过多,会抬高项目固定资产投入;配置不足,又会威胁供电安全。想要在安全裕度内实现储能最优配比,就必须建立跨时间维度的预测体系,同时掌握算力负荷变化、气象变化、新能源场站出力的短临、超短临、中长期多尺度预判。

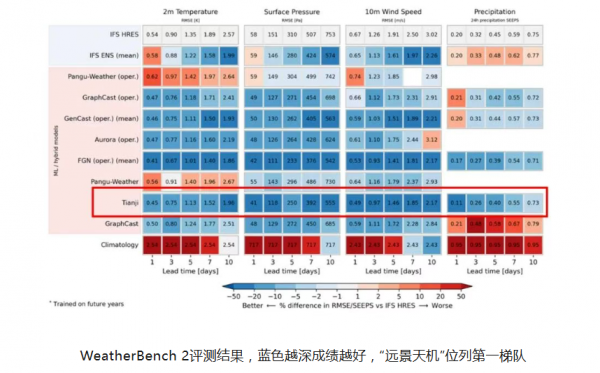

远景天机气象大模型在国际权威气象榜单WeatherBench2评测中,与谷歌WeatherNext2同处第一梯队,在风速、降水这类能源相关指标上表现更优。该模型融合全球气象数据、卫星遥感、新能源场站实测数据,可实现分钟级预测,覆盖全球任意区域未来45天气象,分辨率达到5公里10分钟。
当然,算电协同是双向联动,不是强制所有计算任务跟着天气走。在保障业务交付期限与运行安全、客户授权前提下,可以将部分弹性算力任务调度到绿电充足时段;核心刚性业务,必须守住供电可靠性底线。
系统协同才是核心,单一资源无法构筑壁垒
就算绿电成功接入算力园区,真正的系统考验才刚刚开始。算电一体化横跨源侧规划、储能配套、表后电网安全,还涉及机房内部交直流迭代、固态供电升级,软硬件交叉难题繁多。杨堃提到,很多电力电子设备的保护逻辑优先考虑设备自保,一旦故障立刻切断,会造成算力负荷与电网难以友好共存,行业需要跳出单一设备视角,从大系统安全层面开展研发。
中国信通院齐曙光将算电协同划分为两大层面:跨区域调度的“大协同”,以及机房内部能效优化的“小协同”。目前电力调度平台和算力平台相互独立,数据接口壁垒高,大部分试点项目还停留在人工调度阶段,距离自动化协同还有很长距离。清华大学高峰则点出产业机制层面的堵点:当前算力甲方参与算电协同的动力不足。想要激活市场,算力定价体系需要纳入绿电价值,让绿电带来的成本优势直接体现在算力售价中,完成价值传导。
远景AI电力系统尝试给出工程层面的解决方案,将供电、储能、冷却纳入统一调度框架。依靠SST与直流供电降低电能损耗,多种储能协同平抑GPU负荷波动,冷却系统跟随算力负载动态调节。整套系统依靠预测模型、设备管控平台、电气保护系统协同运转,无法依靠单一大模型完成全部控制。

远景在多个项目持续验证这套系统能力。赤峰离网绿色氢氨园区,已经完成高波动新能源场景下全链路调度验证,打通风光预测、电力调度、工业负荷联动。面向AI算力场景,远景乌兰察布星河基地今年8月投产,园区总规划容量超2GW,超级单体建筑面积12万平方米,采用高比例绿电直连模式,全部建成后最多可支撑百万枚AI加速芯片,为大规模算力集群提供基础设施支撑。
赤峰与星河基地形成两类互补的工程样本。前者验证离网场景新能源与工业负荷协同,后者面向AI算力,打通墙外供能、墙内电冷热一体化管理。两地积累的运行数据,为后续项目复制、方案迭代提供实践依据。对于AIDC投资方,筛选合作方的核心标准,就是能否贯通能源供给、电力系统、算力需求,并且用真实工程案例证明交付和长期运营能力。
从风光资源到算力竞争力,中间是一整套复杂系统。涵盖时空资源匹配、源网荷储联动,也离不开跨行业标准统一、市场化价值传导、多方主体利益平衡。绿电只是起点,只有将绿电深度融入算力全生命周期系统协同,资源优势才能转化为算力产业真正的竞争力。
在算力项目加速落地、各地争相布局绿电智算中心的浪潮下,如何建立统一的行业评价标准,来衡量一个算电协同项目的真实系统能力而非单纯风光资源储量?
