AI基础设施的繁荣正在将数据中心转变为工业规模的项目,其中电力、保险、天气、供应链、监管和运营韧性正在成为深度互联的风险。
数据中心的传统描述多年来习惯于从正常运行时间、冗余、可用区域和电能利用效率角度进行。但AI基础设施的繁荣可能正在迫使这种框架发生根本性转变。现代数据中心不再仅仅是一栋装满服务器的建筑。它是一个工业园区、一个区域规模的电力用户、一个大型建设项目、一个地缘政治资产、一个社区热点,并且越来越成为保险市场的挑战。
这是苏黎世北美(Zurich North America)2026年最新报告《当前数据中心风险:实现韧性建设的6个关键问题》的核心信息。该报告认为,当前由AI驱动的数据中心建设浪潮的定义不仅仅是规模,而是曾经独立管理的风险的汇合:建设风险、运营风险、电力风险、天气暴露、供应链约束、劳动力短缺、网络和物理韧性以及财务治理。
报告开篇以一个复合示例说明:一个长达三英里的AI园区,跨越20栋建筑,需要2000MW电力,大约相当于一座中型城市的电力需求。该场景说明了曾经存在于独立孤岛中的建设、运营、天气、供应链和能源风险现在如何在一个项目范围内碰撞在一起。
在任何给定时间,可能有1500到3000名工人在现场穿梭,而已完工的数据厅已经在紧邻的活跃施工区旁边运行。这种动态捕捉了AI基础设施时代的一个决定性特征。
也就是说,建设和运营不再是顺序过程。它们是重叠的、加速的,并加剧了运营风险。
AI基础设施的新风险堆栈
报告围绕六个核心问题构建了挑战:
1、需要多少保险才算足够?
2、行业是否正在适应新的风险交叉点?
3、能源和水资源约束如何管理?
4、冗余是否真正内置?
5、停机时间和施工延误的实际成本是多少?
6、当今的数据中心能否适应未来的监管、技术和地缘政治现实?
总而言之,这些问题指向一个更大的结论:AI基础设施的限制因素可能更多地取决于行业以前所未有的规模吸收、建模、融资和管理风险的能力,而不是对计算的需求。

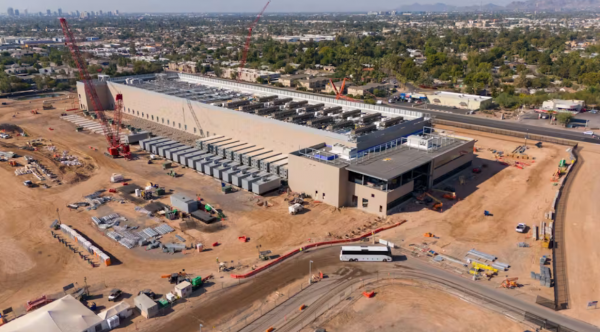

一座正在建造中的数据中心
从房地产资产到工业大型项目
传统数据中心长期以来被理解为一种特殊形式的房地产:土地、外壳、电力、冷却、连接和长期租赁经济学。该框架仍然适用,尤其是在托管和超大规模开发中。但AI基础设施的繁荣正在将行业的重心从传统房地产转向工业规模的项目执行。
苏黎世指出,就在五年前,苏黎世承保的数据中心项目的平均价值约为1.5亿美元。如今,这一数字已攀升至约30亿美元。在市场的顶端,项目价值现在通常达到数百亿美元,贷款人越来越多地寻求与全额重置价值相关的保险覆盖。
这为保险市场本身带来了一个实际约束。在足够的规模下,市场可能根本没有足够的可用保险能力来按理论全额重置价值覆盖每项资产。正如苏黎世建设和担保业务全球负责人Kelly Kinzer所言:
“容量挑战高度依赖于每个项目的规模、范围和地理位置。在规模的上限,市场上根本没有足够的保险能力来按全额价值承保这些项目。”
当保险成为可融资性
这就是行业语言开始改变的地方。业主、贷款人、经纪人和承运人不再自动按全额重置价值承保项目,而是越来越关注预估最大损失。
逻辑很简单。许多AI大型园区分布在广阔的物理足迹上,建筑物、变电站、发电资产和运营区域之间有意义的间隔。相对于项目的名义价值,这降低了真正全损事件的可能性。
但计算预估最大损失需要相当高的技术严谨性。风险暴露现在取决于场地布局、防火分隔、公用事业架构、设备集中度、天气暴露、施工阶段、运营相互依赖性和恢复假设等多种因素。
这种转变意义重大,因为AI基础设施的融资越来越依赖于能够满足贷款人要求而无需强制使用不必要、不切实际或不可用的保险限额的风险模型。保险不再仅仅是后台采购活动。它正成为项目可融资性的一部分。
治理影响同样重要。苏黎世的报告强调了董事和高管可能面临的曝光,因为公司通过日益复杂的融资结构(包括表外工具)追求巨大的资本承诺。如果增长假设、回报预期或风险披露被证明过于乐观,董事会本身可能面临审查。
换句话说,风险讨论不再局限于施工现场。它已经进入董事会。
新的地理风险
在云计算时代的大部分时间里,美国数据中心格局由北弗吉尼亚州、硅谷、达拉斯、凤凰城、芝加哥、亚特兰大和新泽西州等成熟枢纽主导。AI基础设施的繁荣正开始重新绘制这张地图。
电力可用性、土地限制、许可摩擦、社区反对和输电瓶颈正越来越多地将开发推向历史上很少看到大规模数据中心活动的边缘市场和次级区域。
但这种地理扩张带来了一层新的运营风险。
这些内陆市场中的许多提供更便宜的土地和获得大型电力机会的途径,但它们也使运营商暴露于严重的对流风暴活动,包括龙卷风、冰雹、大风和快速温度波动。
根据苏黎世国际建设业务负责人Patrick McBride的说法,恶劣天气已连续三年成为苏黎世美国数据中心建筑商风险投资组合中损失的主要原因。此前,与天气相关的损失并未排在该公司前三大风险因素之列。
风险暴露不仅限于灾难性风暴事件本身。冰雹可能损坏屋顶、屋顶HVAC系统、冷却塔、太阳能基础设施和堆放的建设材料。快速的温度波动可能在存放在非受控环境中的敏感设备内部引发冷凝和腐蚀。
苏黎世引用了索赔场景,其中暴露于突然寒冷随后快速重新加热的设备在关键部件上产生了白锈。在另一起事件中,一场大火压倒了被认为在正常施工假设下足够的临时保护系统。
运营上的结论越来越难以忽视:边缘市场需要边缘级别的风险工程。
抗冰雹等级屋顶组件、防护屏蔽、早期泄漏检测、天气感知施工协议和改善的设备堆放实践不再是可选的设计增强。它们正成为下一代AI基础设施核心韧性架构的一部分。
最危险的时期可能是交接期
苏黎世报告中最重要的观察之一是,建设和运营之间的传统边界正在迅速消失。
在旧的开发模式下,数据中心经过建设、调试,然后正式移交给运营团队。在当今的AI园区环境中,这些阶段日益重叠。一栋建筑可能已经投入运营,而另一栋仍在建设中,第三栋正在调试,第四栋仍在接收关键设备交付。
这种分阶段交接模式加速了收入产生的时间,但也创造了更复杂的风险环境。
其结果是对生命周期风险审查的需求日益增长,从选址和设计的最早阶段开始。苏黎世认为,运营视角(包括由财产风险和机械故障专家进行的计划审查)需要更早地整合到开发过程中。
这在材料选择、消防系统、可燃保温材料、设备间距、水检测和长期可维护性等领域尤其重要。解决可保性问题成本最低的时间是在设计最终确定之前和主要基础设施安装之前。
对开发商的警告是直接的。速度在AI基础设施市场中创造竞争优势,但压缩的时间表也可能将风险向下游推移,在那里纠正风险的代价要高得多,并且更有可能引发业主、承包商、租户、贷款人和保险公司之间的纠纷。

电力现在是数据中心的核心风险
正如Data Center Frontier经常报道的那样,AI基础设施的繁荣从根本上讲是一个关于电力的故事。苏黎世的报告指出,为支持加速需求增长,每年的发电投资需求可能接近2000亿美元。
这种转变正在将数据中心转变为电网上一些最重要的客户。一个AI园区可能需要数百兆瓦的容量,苏黎世表示它已经审查了2吉瓦规模的项目。在该水平上,数据中心不再是传统的商业负荷。它成为一个区域基础设施规划事件。
行业的反应已远远超出传统的电网互联模式。开发商越来越多地寻求表后发电、专用变电站、天然气轮机、电池储能系统、可再生能源,以及在某些情况下与核能相关的采购策略。
苏黎世指出,历史上与数据中心分开承保的现场电力基础设施,正越来越多地被作为综合运营财产风险处理。
这种区别很重要。当数据中心依赖现场发电时,发电厂不再仅仅是相邻的资产。它成为计算工厂本身的一部分。轮机可靠性、维护周期、电池安全性、燃料可用性、排放合规性、电网同步和控制架构都成为运营风险堆栈的一部分。
这个问题还有一个日益严重的供应链维度。苏黎世指出,美国新燃气轮机的交货时间已延长至三年或更长,随着数据中心与公用事业和电网规模能源项目争夺相同设备,定价压力也在加剧。
因此,电力策略不再仅由经济性或可持续发展目标定义。它越来越受到设备可用性、采购时间、施工顺序和长期运营韧性的影响。
该报告还强调水是一个日益严重的基础设施约束,特别是当超大规模设施既依赖水用于冷却系统,又通过发电间接依赖水时。市政当局对取水、废水管理、抗旱能力以及竞争性地方需求的担忧在政治和运营上变得越来越重要。
运营商正在通过闭环冷却系统、水回用策略、直接和间接风冷方法,以及更积极跟踪电能利用效率和水利用效率来应对。
冷却本身也正在从效率讨论演变为韧性讨论。
在高密度AI环境中,冷却故障可能迅速升级为业务中断事件。苏黎世引用了2025年涉及CyrusOne的事件,其中冷却系统故障扰乱了一个全球主要衍生品交易所的交易活动,说明了局部基础设施故障如何迅速级联为更广泛的经济后果。
AI密度只会加剧这种暴露。在许多下一代设施中,GPU、网络系统和相关计算基础设施可能比建筑本身代表更多的财务价值。
苏黎世估计,一个100MW的AI数据中心可能需要9亿至15亿美元用于土地、建设、电力和冷却基础设施,而服务器、网络设备和GPU可能再增加25亿美元或更多。
在这种环境下,内部设备不再是结构的次要部分。它们是主要的保险资产和设施的核心创收引擎。
机械故障、电池和人为错误
随着数据中心的扩展,潜在故障点的数量急剧增加。
苏黎世通过一个简单的比较说明了这个问题:从2台变压器增加到20台,或从10个HVAC单元增加到100个,极大地增加了设备故障或人为错误最终影响关键系统的概率。
在分阶段建设的AI园区环境中,这些故障可能引发启动延迟、服务水平罚款、业务中断索赔,或者关于事件属于建设保险还是运营财产保险的争议。在活跃建设与实时生产环境并行的并发运营中,复杂性只会增加。
更换时间线进一步放大了风险。
苏黎世援引特纳建设的估计显示,UPS系统的更换交货时间约为30至52周,开关设备为65至85周,发电机为45至100周,即使是复杂度较低的照明控制也需要16至20周。
对于AI基础设施,收入产生与稀缺的计算能力直接相关,涉及关键电气设备的长达一年的延迟可能从根本上改变项目经济性。
人力资本也正成为风险堆栈的核心组成部分。
苏黎世指出,行业数据显示,92%的美国建筑公司正在努力寻找合格的工人,而联合建筑商和承包商估计,仅2026年行业就必须吸引大约34.9万名净新增工人。
与传统项目相比,数据中心建设可能享有工资溢价,但劳动力短缺仍然通过疲劳、经验不足、人员流动率和压缩的时间表造成运营风险。
即使是最先进的AI基础设施设计,也可能因不良的锁定/挂牌程序、不充分的热作业控制、仓促的调试、灰尘污染、不当的设备堆放或对可能意外启动的自动化系统不熟悉的施工队伍而受到损害。
在AI基础设施时代,劳动力质量正日益成为一个韧性变量。从历史上看,人为错误往往被证明是影响最重大的故障点。
监管和社区抵制现已成为核心项目风险
下一波主要的数据中心风险可能不是来自设备故障或恶劣天气。它可能来自政治、监管和公众接受度。
社区正在越来越多地审查数据中心对电价、水消耗、土地利用、噪音、税收优惠和地方经济利益的影响。与此同时,几个州的监管机构和公用事业公司正在探索针对大负荷客户的特殊费率结构,并且在某些情况下,考虑暂停新的数据中心开发,直到基础设施和政策问题得到解决。
对开发商而言,这构成了一个重大的战略挑战。
一个能够获得土地、融资和电力容量的项目,如果无法获得社区合法性和监管支持,仍然可能失败。公用事业公司和政策制定者对于交叉补贴也变得更加谨慎,特别是关于谁最终为与大规模新AI负载相关的输电升级、变电站、新增发电容量和可靠性投资买单的问题。
新兴的预期是,超大规模和大负荷运营商将越来越需要更直接地为其所依赖的系统做出贡献。
这可能包括资助电网升级、参与需求响应计划、部署现场发电、采购清洁能源、投资水回用系统,或支持当地劳动力和社区倡议。
更广泛的含义日益清晰:运营AI数据中心的社会许可最终可能取决于证明该项目加强了周围的基础设施生态系统,而不仅仅是从中提取资源。
核能、量子与长远视野
超大规模公司已经在寻求与现有核能发电资产相关的协议,同时探索小型模块化反应堆(SMRs)的长期潜力。
苏黎世在报告中提醒,不要夸大时间表。它指出,由于许可障碍、制造约束以及未解决的保险和监管考虑,SMR可能仍需要5到10年才能广泛商业部署。
即便如此,其战略吸引力是明确的。AI基础设施需要大规模、可靠、低碳的电力,全天候不间断供应,而核能发电自然与该运营模式相符。
量子计算远未成熟,但它已经开始影响长期基础设施规划。
如果量子处理器最终在生产环境中与CPU和GPU一起运行,它们可能会引入全新的设施要求,包括低温冷却系统、专用控制架构、不同的韧性标准以及高度专业化的运营技能组合。
更广泛的问题是适应性。
今天建造的数据中心可能在其运营寿命内需要支持截然不同的计算架构、冷却系统、电源拓扑和安全要求。围绕当前假设设计过于僵化的设施可能比预期更快地过时。
灵活的园区,特别是在电力架构、冷却分配、空间规划和风险转移策略等领域,可能会保持长期优势。

底线:AI基础设施正成为一门韧性生意
AI基础设施的繁荣通常被描述为一场容量竞赛。苏黎世的报告明确指出,它同样正成为一场韧性竞赛。
长期赢家可能不仅仅是那些宣布最大兆瓦管道或建设最多平方英尺的公司。它们更可能是那些能够将设计、保险、融资、电力采购、水策略、施工安全、调试纪律、社区参与、运营冗余整合到一个统一、风险感知的开发模式中的组织。
在AI时代,数据中心不再仅仅是数字基础设施所在的地方。它是数字经济物理约束变得无法忽视的地方。
该行业的下一个挑战不仅仅是更快地建设。它是建设能够承受恶劣天气、满足电网运营商要求、经受住监管和社区审查、保护工人、支持客户、让保险公司放心并适应新技术的基础设施。
(素材来自:Zurich North America 全球储能网、新能源网综合)
本文由智算芯能前沿网编辑整理,转载请注明出处。
