当AI算力竞赛持续升温,很多人会默认前沿技术就是最优选择。2026被业内视作固态变压器SST商业化元年,依托800V高压直流、简化电能变换链路、设备轻量化集成等亮眼特性,SST迅速成为算力供电赛道的焦点,各大设备厂商密集推出原型产品,资本持续加注,国内政策层面也在鼓励探索800V高压直流架构,市场热度居高不下。

  但就在行业集体追捧SST的节点,老牌电气巨头施耐德却推出2.5MW标准化预制电力模块,产品以Galaxy VXL UPS为核心,整合开关设备、冷却单元、锂电储能与全套配电组件,在工厂内完成预制与整机测试。这套方案直接把项目交付周期从12-14个月压缩到6个月。一边是概念火热的SST,一边是持续深耕UPS预制方案的行业巨头,这一反差,也引出一个值得深挖的行业疑问:SST热度居高不下,施耐德为何还要持续加码UPS路线?

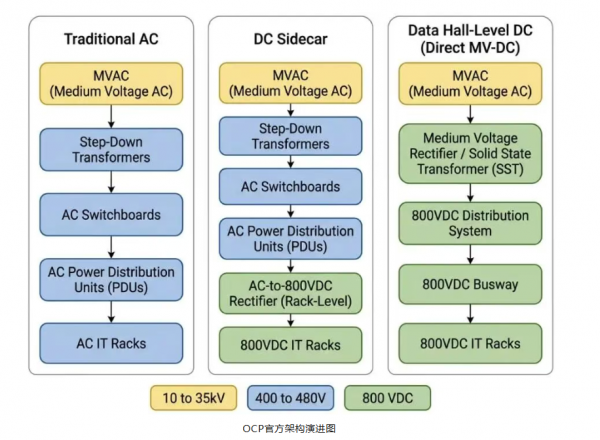

  想要读懂这个选择,首先要分清AIDC和传统IDC在供电需求上的本质区别。传统数据中心机柜功率密度偏低,负载波动平缓,长期处于稳定运行状态,供电设计偏向稳态保障。而AI算力中心完全是另一套逻辑,单机柜功耗大幅抬升,GPU负载瞬时波动剧烈,项目动辄是大规模集群建设,客户最核心诉求就是快速投产。算力项目抢工期的竞争,早已延伸到基础设施交付环节。

  当前算力供电赛道正处在新旧技术错配的特殊阶段。市场迫切需要落地快、可靠性高、成本可控、运维简单的供电基础设施。SST在技术原理上优势突出,但还处在商业化起步阶段,行业配套标准尚未完全落地,供应链成熟度不足,成本偏高,和存量机房设备的兼容问题也有待验证,现阶段并不适合大规模铺开。

  反观以UPS为核心的传统供电体系,经过数十年海量项目验证,配套国标体系完善,运维人才、备件供应链都已经非常成熟,整体可控性强,是算力项目的安全底盘。但传统现场施工模式短板同样明显,现场组装工程量大,集成容易产生人为误差,高密度算力场景下功率拓展能力受限,漫长施工周期很难跟上算力项目快速投产的需求。

  新技术短期落地受限,老方案又难以适配高密度算力的交付节奏,这样的产业矛盾,催生了预制化、模块化供电方案的爆发。施耐德这款预制电力模块,本质不是固守老旧技术,而是在成熟UPS体系之上做工程模式革新。把大量集成、测试工作前置到工厂完成,现场只需要装配对接,大幅压缩施工周期,在可靠性、安全性不打折扣的前提下,解决AIDC项目抢投产的痛点。这也是现阶段行业落地的折中最优解。

  从行业长期视角来看,预制模块化UPS不是SST的对立面,二者更像是算力供电不同阶段的解决方案。预制电力模块承担当下大规模AIDC落地任务,而SST代表远期超高密度算力的演进方向,二者会在很长一段时间并行共存。厂商的布局,本质上是兼顾短期订单交付与长期技术储备。

  算力基建的选型,从来不是单纯比拼技术概念有多先进,而是平衡可靠性、交付周期、成本与风险。那么在未来几年,预制模块化UPS会不会为SST的大规模普及,提前完成800V直流配套生态的铺垫?

本文由智算芯能前沿网编辑整理,转载请注明出处。
