近日,广东省内多个智算相关项目接连完成备案获批,覆盖韶关、东莞、广州、汕头等地,总投资合计约34.5亿元,项目信息如下:
韶关:粤港澳大湾区电算协同一体化智算中心算力基础设施项目(一期)

2026年8月12日,广东舜通大数据产业有限公司粤港澳大湾区电算协同一体化智算中心算力基础设施项目(一期)备案获批。
据悉,该项目位于韶关市韶关高新区韶关市高新区ZC0201A-28号地块(GSY)(犁市镇狮塘路东侧),总投资75000万元,一期规划建设算力中心、动力中心及配套设施工程,建筑总面积约为4.3万平方米,IT负荷为25MW,折合10000个2.5kW机柜。
其中,2026年项目(一期)1.1期建设A1算力中心及D1动力中心,建设面积14324.8㎡,投资金额3.43亿元,IT负荷为7.5MW,折合3000个2.5kW机柜。项目(一期)1.2期建设A2算力中心及D2动力中心,建设面积29162㎡,投资金额4.07亿元,IT负荷为17.5MW,折合7000个2.5kW机柜。
配套建设工程建设,具体包括室外综合管廊管沟、园区道路场地、绿化景观与海绵城市设施,以及运维配套用房等公用辅助工程。项目计划起止年限为2026年10月1日至2028年6月1日。

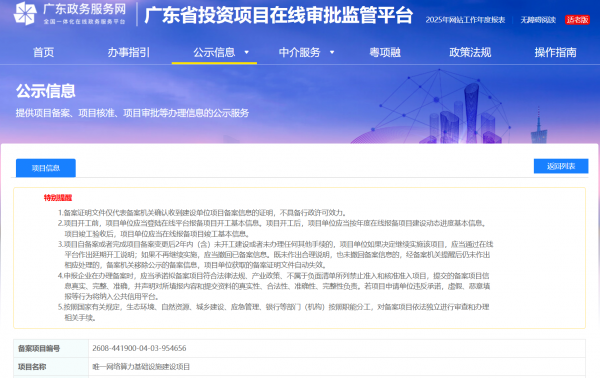

东莞:唯一网络算力基础设施建设项目

2026年8月12日,广东唯一网络科技有限公司唯一网络算力基础设施建设项目备案获批。
据悉,该项目位于东莞市沙田镇进港中路8号、寮步镇百业路8号,总投资50000万元,计划采购高性能AI算力服务器,根据业务发展需要,部署于东莞沙田数据中心(沙田镇进港中路8号)、志享(华南)数据中心(寮步镇百业路8号)等两座自有数据中心,利用现有机房机柜、供电、制冷及运营商网络资源,完成算力集群上线部署,形成规模化AI算力资源池。
主要内容:开展算力服务器采购、上架安装、集群组网调试、算力调度平台配置、系统联调测试;配套完善服务器监控、运维管理体系,打通三大运营商网络链路,构建面向大模型训练、AI推理的算力服务池,对外提供算力租赁服务。项目计划起止年限为2027年1月1日至2028年12月1日。

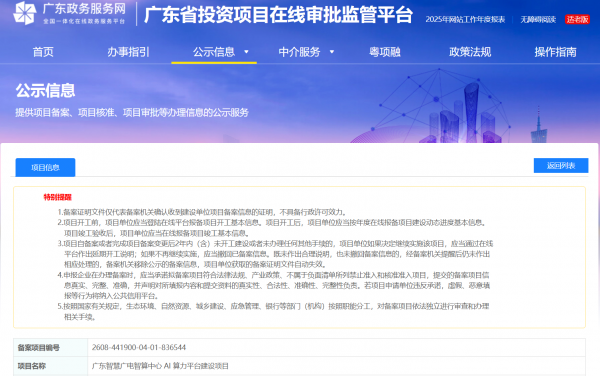

广东:智慧广电智算中心AI算力平台建设项目

2026年8月10日,广东弘展大数据有限公司广东智慧广电智算中心AI算力平台建设项目备案获批。
据悉,该项目位于东莞市莞城街道美峰路8号,总投资22000万元,分两大算力集群同步部署,支撑广电超高清渲染、AI数字人、大模型训练推理业务。纯国产自研算力集群投入资金1.2亿元,国产GPU+海外高端GPU混合架构算力集群投入资金1.0亿元。
平台全面适配适配信创体系、政务 AI、广电安全业务,形成自主可控算力池,满足国产化替代、安全合规类算力需求,实现国产芯片与国际高端芯片优势互补。项目计划起止年限为2026年12月1日至2028年6月1日。

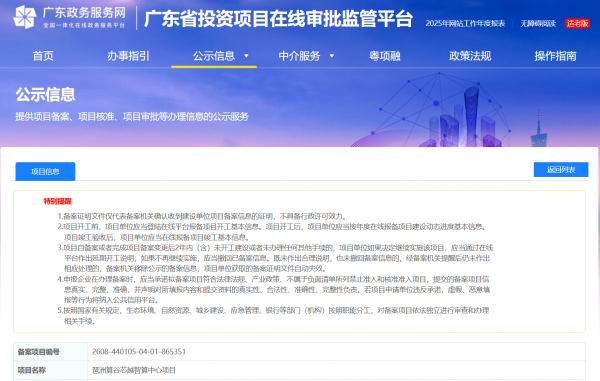

广州:琶洲算谷芯越智算中心项目

2026年8月11日,广州芯越晟阳科技有限公司琶洲算谷芯越智算中心项目备案获批。
据悉,该项目位于广州市海珠区琶洲南区AH090633地块2#楼,总投资98000万元,占地面积1200平方米,建筑面积7057.67平方米,建设中型算力基础设施项目。项目计划起止年限为2026年10月1日至2027年12月1日。
项目配置46台45kW算力机柜、196台22kW算力机柜、61台8kW算力机柜、16台8kW配套机柜,整机装机容量6998kW,折合2.5kW标准机柜共计约2799台,总算力峰值可达约6485PFLOPS(FP16);同步配套机电安装工程、搭建智能化运维监控平台,提升大湾区智算供给能力。
汕头:泰川人工智能算力中心

2026年8月11日,汕头市泰川网络科技有限公司泰川人工智能算力中心备案获批。
据悉,该项目位于汕头市华侨试验区汕头市龙湖区南岭路(深汕协同创新科技园旁),总投资100000万元,建设30000KW规模的IDC机房及约10万平方米配套园区,建设数据中心机楼、算力中心、运营管理中心、研发办公及配套服务设施。
配置高可靠供配电、备用电源、制冷、消防、安防、综合布线和智能运维系统,部署OpenStack云平台、国产GPU算力集群、存储及网络安全设备,接入三大运营商国际专线和海外服务节点,形成集算力供给、数据加工、AI应用部署、跨境网络连接、海外节点服务及安全保障于一体的数字经济基础设施,服务政府、园区及企业数字化和出海业务。项目建设期限为2026年12月至2029年12月。
