韩国3.1万亿美元大型半导体和AIDC项目面临电力缺口的风险

  除非电网投资加速,否则韩国旗舰级的3.1万亿美元(470万亿韩元)国家大型项目(包括计划在湖南地区建设的5280亿美元/800万亿韩元半导体和人工智能数据中心集群)将面临日益扩大的电力短缺。

  研究机构伍德麦肯兹(Wood Mackenzie)在一份报告中表示,一旦完全建成,仅湖南集群就可以将地区峰值电力需求从目前估计的11.8GW推高至19.1GW。

  该报告预测,按照目前的计划,到2030年,有效的区域发电能力将仅达到16.8GW,缺口约为2.3GW。

  湖南地区(包括全罗北道、全罗南道、光州广域市)拥有韩国所有地区中最强大的可再生能源潜力,但报告指出,输电限制阻碍了接入。

  湖南-中部走廊已经经历了春季拥堵,尽管有可用的资源,但新的太阳能和其他可再生能源项目仍无法确保电网连接。

  仅通过太阳能来弥补这一差距就需要在五年内新增19.5GW的装机容量。

  伍德麦肯兹表示:“2025年,该地区仅增加了679MW的太阳能容量,如果不迅速扩大电池储能系统的规模,这一速度是不现实的。”

  此外,市场设计是一个关键的瓶颈,目前电池主要通过韩国的中央合同市场获得收入,限制了部署。

  伍德麦肯兹表示,要么扩大采购规模,要么引入更广泛的市场改革,都是至关重要的。

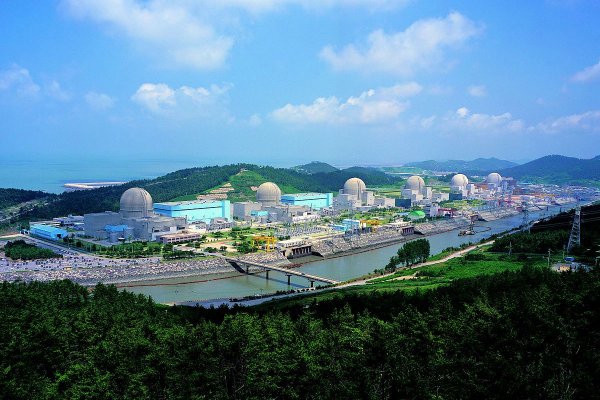

汉比特核电站(Hanbit Nuclear Power Plant),总装机容量5875MW,位于‌韩国全罗南道‌,是韩国规模第三大的核电站,曾于 2013 年前被称为‌永光核电站‌(或灵光核电站)。

  在稳定发电方面,将汉比特(Hanbit)核电站的运行寿命延长10年,可以保留约2GW的容量,否则将退役;目前计划到2035年,Hanbit 5.9 GW的机组中约有3GW达到寿命终止。

  天然气是第二选择,尽管全球涡轮机的交付周期为5到6年,根据即将出台的韩国“十二五”电力供需基本规划,国产涡轮机将成为更快的选择。

  从长远来看,在韩核7号和8号机组预留的土地上进行棕地核开发,与绿地项目相比,可以将建设成本降低10%至15%。

  加强岭南-湖南输电走廊,还可以将有效容量超过高峰需求15.9GW的岭南多余核电输送到湖南不断增长的工业负荷中。

  报告指出,当地对湖南可再生能源产量的消费不断增加,也可能减少拟议中的8GW西海岸HVDC输电项目所需的规模。

  (素材来自:Wood Mackenzie 全球储能网、新能源网综合)
