濒临崩溃!为何电网正成为人工智能数据中心的关键制约因素

人工智能数据中心的增长正推动前所未有的电力需求,暴露了美国电网和输电限制。2025年ACEG报告强调了输电规划的区域差异,警告电网升级滞后于人工智能驱动的负荷增长,威胁未来数据中心的扩展和可靠性。

美国数据中心行业不再是电力需求的一个小众贡献者。它已成为重塑国家电力系统的核心力量,数据中心负荷的加速增长正暴露出国家电网的极限。

这一现实在由美国清洁能源电网组织发布的《2025年输电规划与发展成绩单》(2025 Transmission Planning and Development Report Card)中得到了强调。该报告评估了美国各区域如何有效地为以负荷增长加速、极端天气和电气化为特征的未来准备其高压输电网络。数据中心正处在这一挑战的中心。本文引用的判断和评级反映了ACEG的调查结果。

虽然该报告指出了美全国输电规划的渐进式进展,但其更广泛的结论对超大规模运营商和托管服务提供商提出了警告:电网改革未能跟上人工智能驱动的需求增长。在许多地区,输电规划仍然是反应性的、分散的或范围过于狭窄;这些情况威胁到使电网本身成为数据中心扩展的下一个主要瓶颈。

数据中心作为结构性负荷驱动因素

报告中最具影响力的转变或许是对电力需求增长的重新定义。曾经被视为周期性或投机性的增长现在被视为结构性的;数据中心,特别是人工智能设施和人工智能工厂的快速扩张,正在成为主要驱动因素。

根据报告中引用的预测,美国全国五年高峰负荷增长预期在短短三年内激增了六倍以上,从2022年的约24GW上升到2025年的约150GW。电网分析师指出数据中心和先进制造业是这一增长的主要贡献者。

这一轨迹对输电规划具有重大影响。与传统的新增负荷不同,超大规模和以人工智能为中心的数据中心往往是集群式出现的,单个园区需要数百MW的稳固、全天候电力。结果是,输电系统承受着强烈的地理集中压力,而这些系统主要是为更慢、更分散的增长而设计的。

报告警告说,这种情况可能使规划者和电力公司陷入危机响应模式,优先考虑短期解决方案以实现通电速度,同时推迟更全面、长期的解决方案。ACEG认为,这种方法最终牺牲了规模经济,并为所有客户提高了系统成本和可靠性风险。

为何输电而非发电是制约因素

多年来,数据中心电力讨论主要集中在发电方面:天然气可用性、可再生能源采购、核能前景和现场备用容量。ACEG报告强调,在许多地区,发电不再是限制因素。输电才是。

高压输电线路可以解锁多种发电资源的接入,实现区域负荷平衡,并且在大规模规划时可以显著降低系统成本。报告指出,一条765KV线路可以输送的电力是230KV线路的六到十倍,而只需要一小部分路权,每输送单位能量的成本也低得多。

对数据中心而言,这一区别至关重要。大型园区即使获得了并网协议,如果区域输电基础设施没有主动建设,仍可能面临多年的拥堵、弃电风险或昂贵的电网升级。换句话说,并网并不保证电力可送达。

人工智能时代的区域赢家与输家

该报告从四个维度评估了美国十个区域:区域输电规划、区域间协调、利益相关者参与和规划成果。由此产生的成绩单突显了各区域为迎接下一波大规模数据中心开发所做的准备存在显著差异。

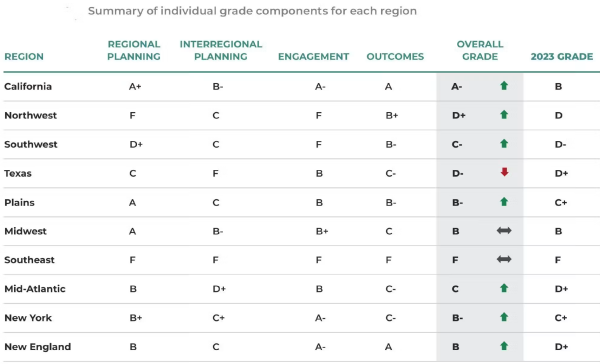

ACEG全国成绩概览

具备规模化能力的区域

加利福尼亚州(总体A-):

加州在长期的、基于情景的输电规划方面继续领先。CAISO最新的输电计划确定了48亿美元的新项目,以便到2039年容纳约76GW的额外容量,明确考虑了数据中心增长和更广泛的电气化。

对于数据中心开发商而言,加州的挑战与其说是规划质量,不如说是执行能力。许可时间表、成本分配争论和政治审查仍然是重大障碍。

平原/西南电力池(总体B-,区域规划A):

SPP在拥抱超高压输电作为骨干战略方面在全国脱颖而出。其最近的综合输电计划批准了超过160亿美元的新项目,包括多条765KV线路,效益成本比超过10:1。

这种方法使平原地区成为北美结构上最“人工智能就绪”的电网之一,特别是对于由风能、天然气和新兴核能资源支持的多吉瓦园区。

中西部/MISO(总体B):

MISO的长期输电规划框架与联邦最佳实践紧密对齐,在长期规划范围内协同优化发电和输电。尽管挑战依然存在——尤其是在区域间协调方面——但中西部地区相对而言处于有利地位,能够支持数据中心持续增长。

风险较高的区域

德克萨斯州/ERCOT(总体D-):

德克萨斯州已批准大规模新的输电投资,包括与二叠纪盆地爆炸性负荷增长相关的765KW项目。然而,该报告批评ERCOT的规划在很大程度上仍然是孤立的、以可靠性为驱动,长期情景分析有限,效益评估范围狭窄。

对数据中心而言,ERCOT仍然提供上市速度,但风险日益增加,包括拥堵、价格波动以及围绕电网可靠性的政治反弹。

东南部(总体F):

东南部在所有类别中均获得不及格分数,输电发展仍然分散、由公用事业驱动,并且在很大程度上与持久的区域规划框架脱节。

随着人工智能数据中心因其土地可用性和税收优惠而越来越多地瞄准该地区,缺乏协调的输电规划增加了未来出现瓶颈、电价冲击和社区反对的可能性。

区域间输电:韧性的缺失环节

如果说区域规划差距令人担忧,那么报告发现区域间输电的缺陷更为严重。尽管大量研究表明,区域间线路每投资一美元可产生约5美元的收益,但美国大多数地区规划的区际输电很少。在存在协调的地方,它往往是自愿的,仅限于可靠性研究,并受到不一致的假设和成本分配争议的约束。

对数据中心而言,这一弱点直接影响韧性。区域间输电在极端天气事件期间起到保险政策的作用,使压力下的区域能够从有剩余容量的邻居那里进口电力。没有它,大型负荷将面临更大的价格飙升、弃电和停电风险。

该报告强调了像西部输电扩展联盟这样的自愿努力作为有前景的模型,但指出这些举措缺乏满足未来大规模需求所需的持久性和权威性。仅靠自愿协调未来可能不足够。

FERC第1920号令:改革到来,但来得太慢?

美国联邦能源监管委员会第1920号令是该报告的核心支柱。该规则要求各地区采用20年规划视野、基于情景的建模、多价值效益分析和改进的成本分配框架。

然而,全国每个地区都获得了合规期限的延期,并且在许多情况下,根据新框架规划的项目可能要到2030年代才能获得批准。

对数据中心行业而言,这种不匹配是显而易见的:人工智能基础设施投资周期以年为单位,而不是几十年。因此,开发商越来越多地向上游移动:共同资助输电、直接与电力公司合作,或者根据电网就绪程度而非光纤接入或税收优惠等传统指标来选择地点。

这对数据中心战略意味着什么

ACEG报告得出了一个不可避免的结论:输电规划质量正成为人工智能数据中心能否规模化发展的决定性因素。

以下几个战略含义随之而来:

1、输电现在是选址的核心变量,而不是次要考虑因素。

2、建设高压骨干系统的地区在人工智能增长方面具有结构性优势。

3、没有长期的电力可送达规划,仅靠并网协议是不够的。

4、超大规模公司将越来越多地扮演电网利益相关者的角色,而不仅仅是客户。

5、虽然报告未明确涵盖,但热电联产、现场发电和其他表后策略正成为数据中心开发规划中越来越重要的组成部分。

电网作为下一个瓶颈

《2025年输电规划与发展成绩单》既不是一个失败的故事,也不是一次胜利巡游。进步是可见的,最佳实践正在传播,但人工智能驱动的负荷增长的速度和规模正在考验电网,其速度超过了机构的适应能力。

对数据中心行业而言,不可避免的——人工智能的下一个制约因素可能不是芯片、土地、资本,甚至不是电力可用性,而是输电。在电网发展足够快的地区,人工智能基础设施将得以扩展。在电网发展不足的地区,即使是最雄心勃勃的数字基础设施计划也可能停滞不前。

(素材来自:ACEG 全球储能网、新能源网综合)
